洋瓦屋根の葺き替え工事

経年劣化による葺き替え工事のご依頼です。既存屋根は洋瓦です。雨漏り修繕ともともと設置していたソーラーパネルも設置のし直しを行いました。

全体

お客さまのお困りごと

屋根が古くなったので葺き替えを依頼しました。東の2階部屋が暑いのでなんとかなりませんか?1階の天井から雨漏りしているのでそれも直していただきたいです。

解決策のご提案

既存の瓦を撤去し、金属屋根に葺き替えします。屋根に断熱材、換気棟を取り入れることにより暑さ対策を実現します。雨漏りは修繕後、天井クロス工事も行います。

お客様の声

雨漏りもしなくなり、2階の暑さも軽減されました。なにより外観がとてもキレイになったことがすごくうれしいです。ありがとうございました。

工事概要

施工場所 高知県香南市
施工規模 2階建て住宅 132㎡
工法 既存瓦撤去+金属屋根縦ハゼ葺き
施工期間 約3週間
使用材料 カラーガルバリウム鋼板
軽量化対策 5200kg⇒700kg
屋根改修工事:前

屋根改修工事:前

屋根改修工事:後

屋根改修工事:後

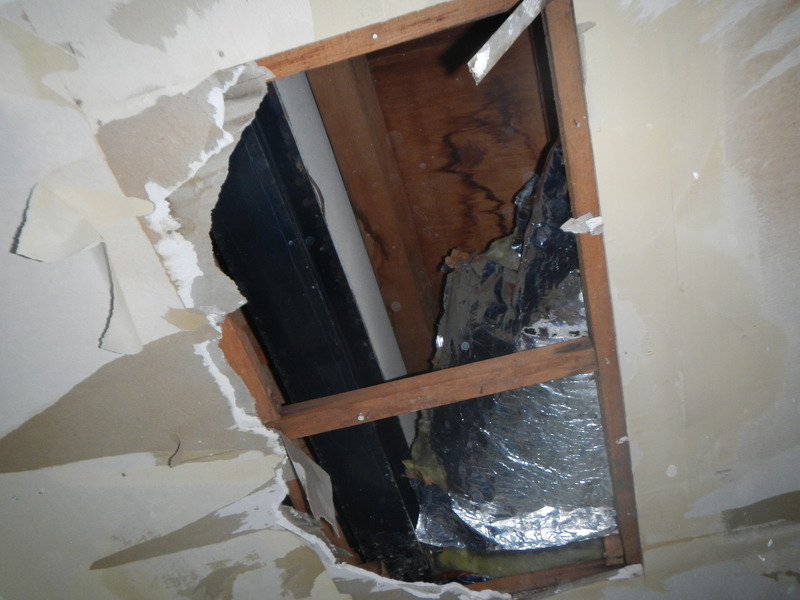

天井雨漏り

天井雨漏り箇所修繕中・・・

天井雨漏り修繕後

天井雨漏り修繕、クロス貼り

ソーラーパネル・前

ソーラーパネル・後

瓦屋根に直接穴を開けてソーラーパネルを取り付けていました。施工方法の観点からしても修繕が必須だったので、穴を開けないキャッチ工法の縦ハゼ用ソーラー取り付け金具に交換・設置しました。

施工の流れ

瓦の撤去

瓦撤去

まず瓦屋根の撤去を行います。

下地貼り

下地

金属屋根の施工に移ります。下地を貼って固定します。

断熱シート貼り

断熱シート

シージングボードという断熱材を敷きます。これでご要望のあった暑さ対策もバッチリです。

防水シート貼り

防水シート施工

防水シートを敷きます。雨水の浸入を防ぐ大事な作業です。

屋根材の下地設置

吊子

吊子(つりこ)という、屋根材取付の下地になる部材を取り付けしていきます。

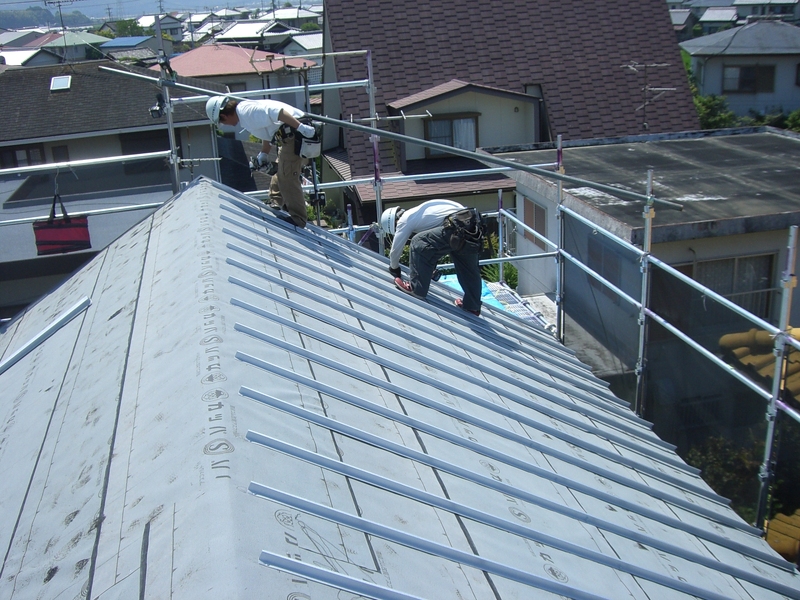

屋根材施工

屋根材施工

いよいよ取り付けです。工法は屋根材を縦方向に敷く「縦ハゼ葺き」です。

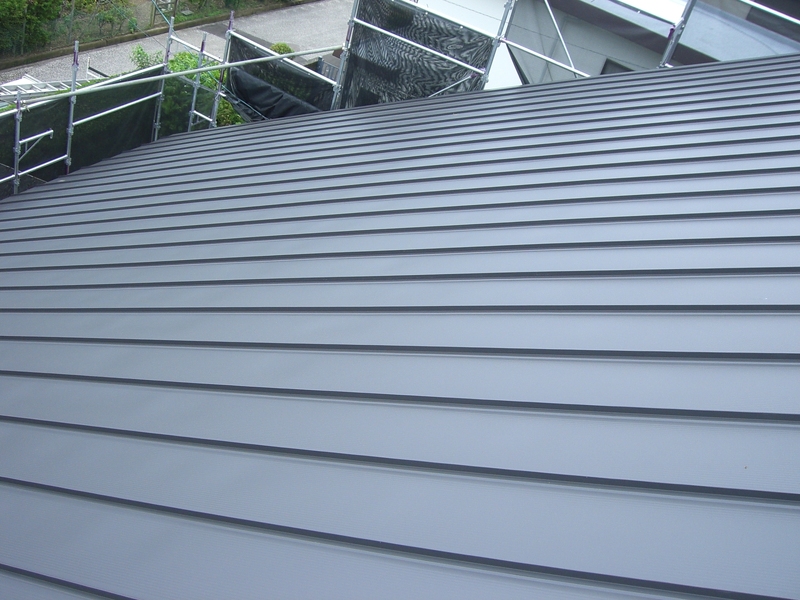

屋根材施工完了

屋根材施工完了

屋根材の施工が完了しました。

棟包み取り付け

棟包み取り付け

棟包みを取り付けて屋根の施工は完了です。

ソーラー金具の取付け

金具取り付け

縦ハゼ用のソーラー金具に交換して取り付けを行いました。

ソーラー設置完了

パネル取り付け完了

ソーラーパネルの設置完了です。

完成

完成

全ての施工が終わりました。縦ハゼの屋根がとてもスタイリッシュで素敵です。

完成

完成

ソーラーパネル設置側から撮影。
